1.1  路基施工

  • 横向挖掘法

①单层横向全宽挖掘法:从开挖路堑的一端或两端按断面全宽一次性挖到设计标高,逐渐向纵深挖掘,挖出的土方一般都是向两侧运送。该方法适用于挖掘浅且短的路堑。

一建实务

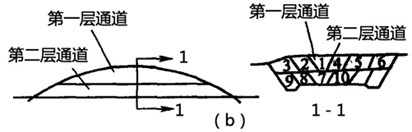

②多层横向全宽挖掘法:从开挖路堑的一端或两端按断面分层挖到设计标高,适用于挖掘深且短的路堑。

一建实务

  • 纵向挖掘法土质路堑纵向挖掘多采用机械作业,具体方法有:

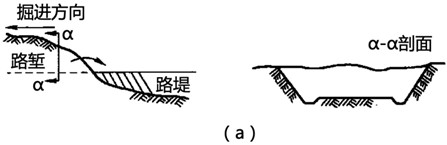

①分层纵挖法:沿路堑全宽,以深度不大的纵向分层进行挖掘,适用于较长的路堑开挖。

一建实务

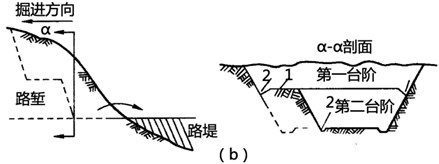

②通道纵挖法:该法适用于较长、较深、两端地面纵坡较小的路堑开挖。

一建实务

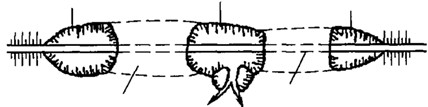

③分段纵挖法:该法适用于过长,弃土运距过远,一侧堑壁较薄的傍山路堑开挖。

一建实务

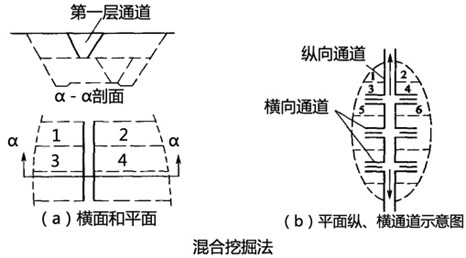

  • 混合式挖掘法多层横向全宽挖掘法和通道纵挖法混合使用。先沿路线纵向挖通道,然后沿横向坡面挖掘,以增加开挖面。

该法适用于路线纵向长度和挖深都很大的路堑开挖。

一建实务

4)土方开挖规定

  • 开挖应自上而下逐级进行,严禁掏底开挖。
  • 开挖至边坡线前,应预留一定宽度,预留的宽度应保证刷坡过程中设计边坡线外的土层不受到扰动。
  • 拟作为路基填料的土方,应分类开挖、分类使用。非适用材料作为弃方时,应按规定进行处理。
  • 开挖至零填、路堑路床部分后,应及时进行路床施工;如不能及时进行,宜在设计路床顶标高以上预留至少300mm厚的保护层。
  • 应采取临时排水措施,确保施工作业面不积水。
  • 挖方路基施工遇到地下水时,应采取排导措施,将水引入路基排水系统,不得随意堵塞泉眼。

路床土含水量高或为含水层时,应采取设置渗沟、换填、改良土质等处理措施,路床填料除应符合相关规定外,还应具有良好的透水性能。

5)零填、挖方路段的路床施工规定

  • 路床范围为过湿土时应按设计进行换填处理,设计未规定时按以下要求换填:高速公路、一级公路换填厚度宜为8~1.2m,若过湿土的总厚度小于1.5m,则宜全部换填,二级公路的换填厚度宜为0.5~

0.8m。

  • 高速公路、一级公路路床范围为崩解性岩石或强风化软岩时应按设计进行换填处理,设计未规定时换填厚度宜为3~0.5m。

结合教材P27

(5)膨胀土零填和挖方路段路床

①高速公路、一级公路零填和挖方路段路床 0.8~1.2m 范围的膨胀土应进行换填处理,对强膨胀土路堑,路床换填深度宜加深到 1.2~1.5m。在 1.5m 范围内可见基岩时,应清除至基岩。

②二级公路、三级公路的零填和挖方路段路床 0.3m 范围的膨胀土应进行换填处理。换填材料为透水性材料时,底部应设置防渗层。二级公路强膨胀土路堑的路床换填深度宜加深至0.5m。
